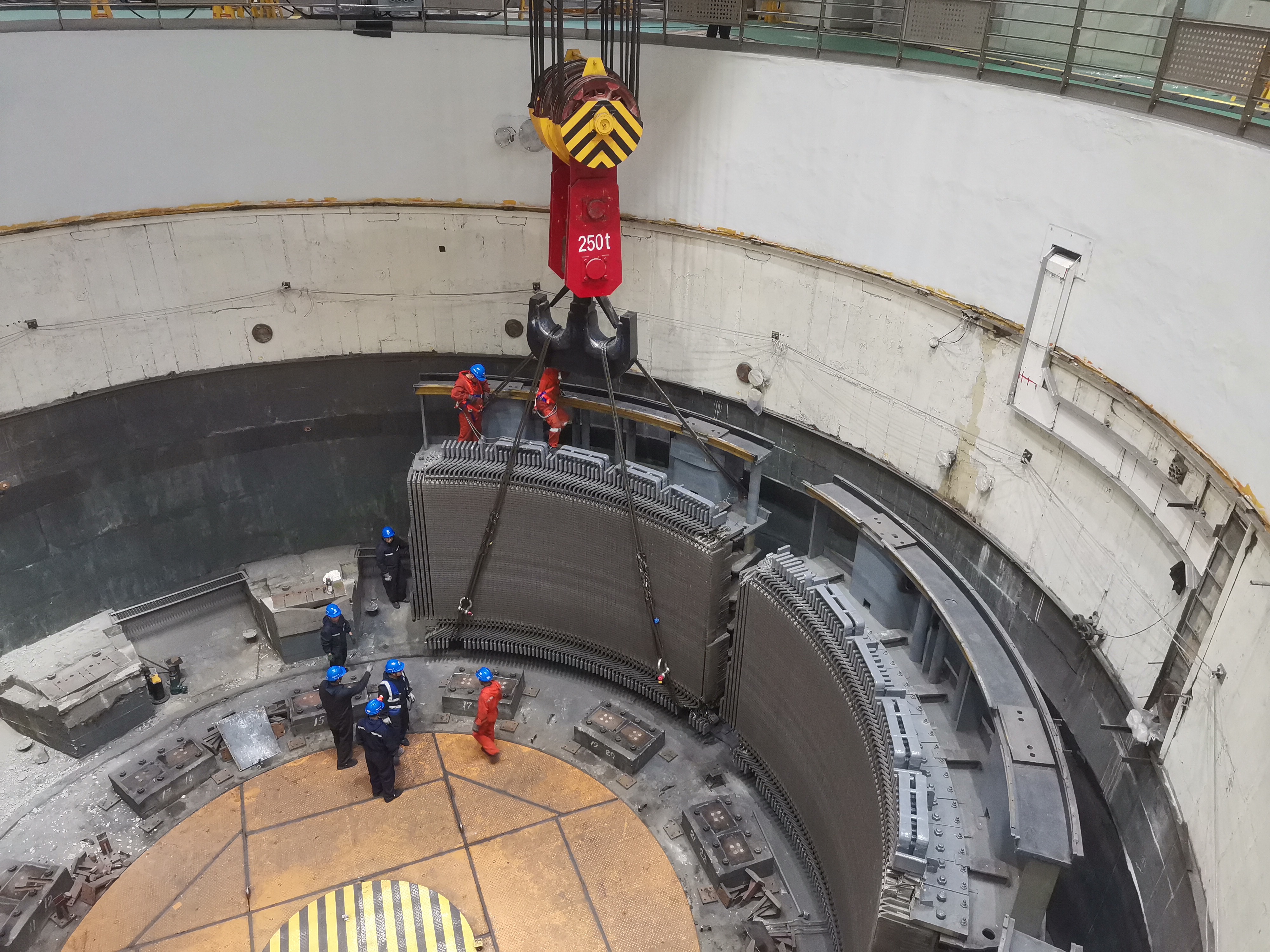

9月27日,水電一局機電檢修運維公司順利完成白山二期5號發電機定子分瓣吊出工作,為后續機組檢修工作的高效推進筑牢堅實基礎。此次作業深入貫徹“雷霆行動”部署要求,充分借鑒白山電站一期3號機組發電機改造中定子分瓣吊出的成熟經驗與核心技術,結合5號機組實際工況,反復論證、細化流程,制定出一套科學周密的吊出方案,全程將安全生產融入各個環節,切實保障作業合規有序。 白山二期5號發電機定子單體重達442噸,吊裝難度與安全風險較高。為有效降低風險、提升作業效率,焊工班主動攻堅,僅用5天便高質量完成定子整體分瓣作業——通過精準操作將定子拆解為6瓣,每瓣重量精準控制在72噸。這一舉措大幅降低了大型設備吊裝的安全風險與施工難度,為后續工序節省了寶貴時間。 安全管理環節,水電一局機電檢修運維公司聯合業主、監理單位組建專項監督小組,全程緊盯吊裝作業安全。吊裝過程中,技術人員與安全管理人員堅守現場,實時監測吊裝角度、受力情況等關鍵參數,同時與起重班組保持高頻次、高精度溝通,確保各環節銜接無縫、協同高效,最終實現大型設備連續、安全、平穩吊出。整個作業嚴格遵循《白山二期5號發電機定子吊出方案》要求,每一步操作均經過前期精準計算與現場嚴格把控。隨著起重指揮一聲清晰哨響,巨大的定子瓣體緩緩升起,沿預設吊出路線穩步移動,最終精準落至指定存放位置,標志著此次分瓣吊出工作圓滿落幕。 機電檢修運維公司將持續貫徹 “雷霆行動” 要求,始終以 “全覆蓋、零容忍、嚴執行、重實效” 為標尺,秉持 “專業、嚴謹、高效、安全” 的工作理念,以更高標準、更嚴要求推進后續改造工作,在夯實安全生產基礎的同時,全力以赴確保白山二期 5 號發電機改造工程按期完工,為電站安全穩定運行提供堅實保障。 |
||||
