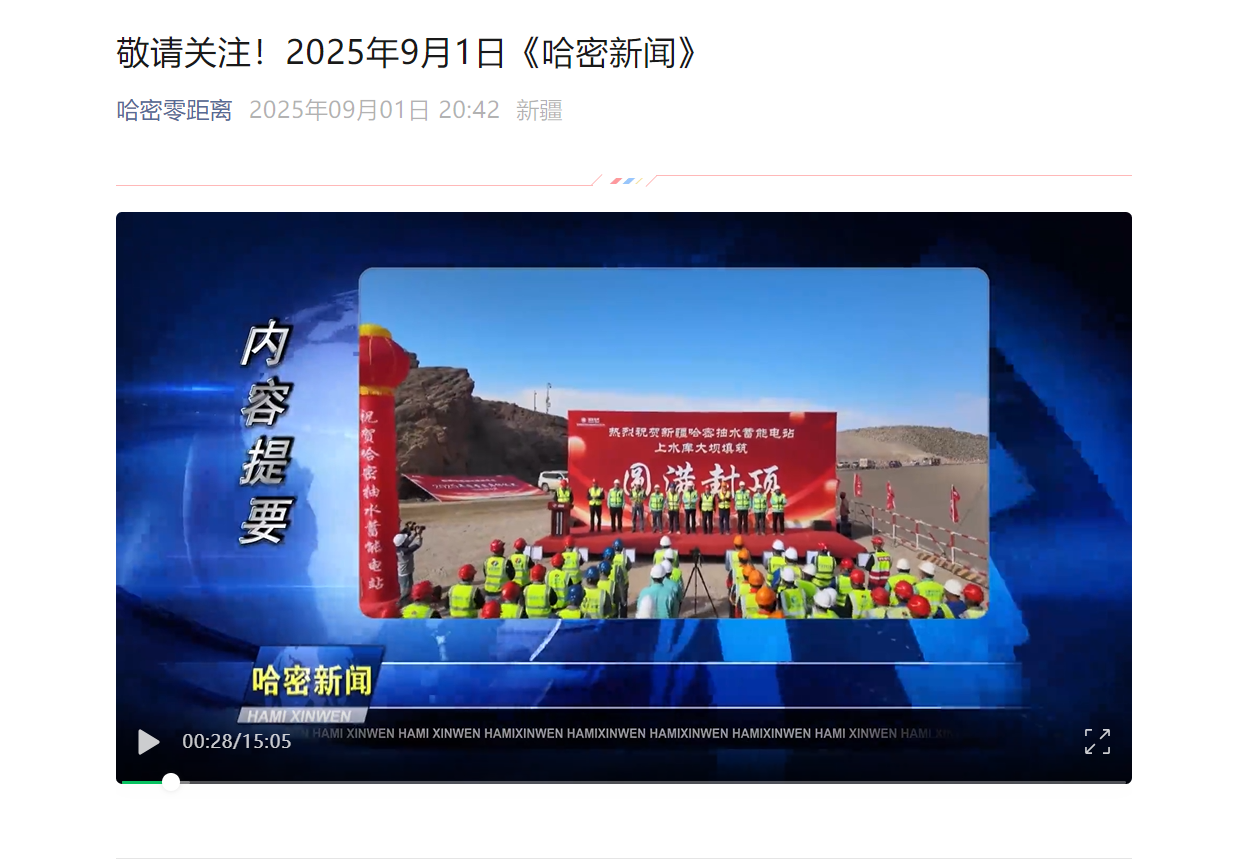

9月1日,哈密新聞聯播對水電一局承建的新疆哈密抽水蓄能電站上水庫大壩填筑圓滿封頂進行了專題報道。 8月30日,由水電一局承建的新疆哈密抽水蓄能電站上水庫大壩填筑圓滿封頂,按期實現上水庫建設關鍵節點目標,標志著項目建設邁入新階段,為后續碾壓砂漿、混凝土面板施工、水庫蓄水等工作奠定堅實基礎。 新疆哈密抽水蓄能電站上水庫大壩采用鋼筋混凝土面板堆石壩設計,最大壩高49米,總長1298.22米,填筑總方量約151.3萬立方米。 自大壩填筑施工啟動,項目部面臨哈密戈壁極端氣候、征地難、料源分散、運輸受限等多重挑戰。為此,項目部主動作為,多次組織會議,創新采用“分區作業、流水施工”模式提升施工效率;搭建“智慧建造管理平臺”,啟用無人駕駛等設備實現動態監管,提升壓實度合格率,還推行協同作業模式提升施工精度;同時制定極端天氣專項應急預案,建立氣象預警機制,確保施工天數。 新疆哈密抽水蓄能電站是國家“十四五”能源發展規劃重點項目,總裝機容量120萬千瓦,建成后將成為西北電網重要的調峰、調頻、儲能基地,每年可消納新能源電量超15億千瓦時,對優化新疆能源結構、保障電網安全穩定運行具有重要作用。下一步,水電一局新疆哈密項目部將持續秉持“自強不息、勇于超越”的企業精神,全力推進下水庫攔河壩、攔沙壩等關鍵部位施工,深化數字化、智慧化建造應用,力爭項目早日建成投產,為服務國家“雙碳”目標與新疆經濟社會高質量發展貢獻央企力量。 https://mp.weixin.qq.com/s/TZE61ZUXi2D0a0pZqSU1oA |
|||
